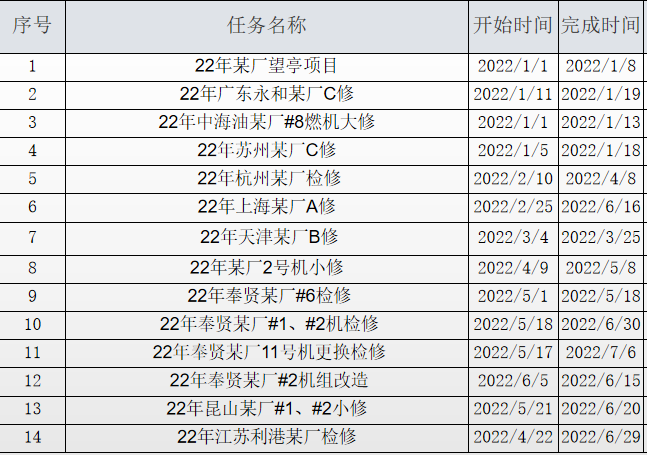

2022年,經過長達6個月的艱苦奮斗,上半年共14個檢修項目竣工。在整個項目周期里,我司團隊以專業的技術和飽滿的態度,順利地完成了全部檢修項目。
項目開始前,在充分總結了以往機組檢修的成功經驗后,便開展了各項準備工作,制定了詳盡的檢修項目清單、落實項目責任人、進行物資采購、并且從四個方面向全體參檢人員提出了要求。
一是要安全,安全是至關重要的,要求所有人員必須嚴格執行公司、電廠在安全方面的各項規定,增強安全意識和自我保護意識,決不能在安全方面出現任何閃失和問題。

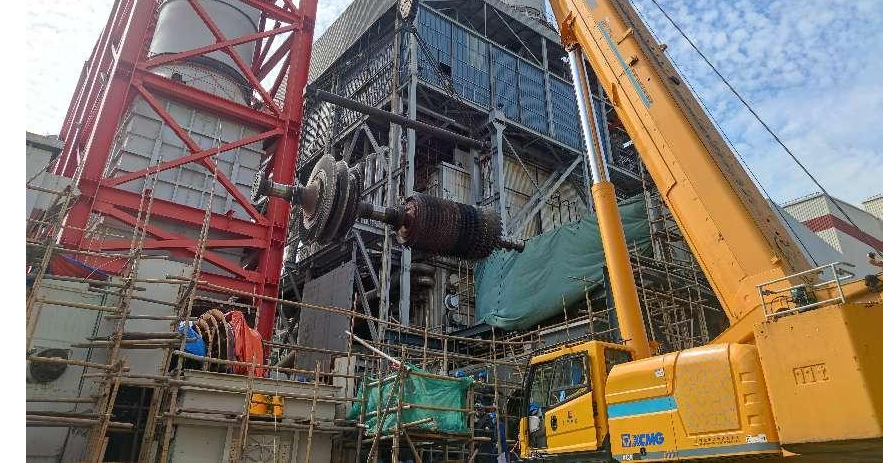

二是要抓檢修質量和工藝,按照檢修計劃從燃機、汽機、化學、鍋爐、電氣、熱控等六個方面進行了專業的檢修。其中,在檢修時遇到了以下困難點:
(1)由于各種不可抗力的原因,多個現場遭遇停機延遲,給工期帶來了巨大的壓力。
(2)在3月份疫情大面積爆發的背景下,多地實行了人員封控在家措施,導致工人資源緊缺,工作量劇增,給檢修現場帶來了巨大困難。
(3)受到疫情影響,設備返廠計劃不得不推遲,因?yàn)橐咔閷?dǎo)致工廠停產,這也給項目進展帶來了一定的阻礙。
我司解決措施:
(1)根據現場難易情況,集中調配現有的人員,分步解決各個現場的主要問題。
(2)竭盡全力借用一切資源,解決人和材料的問題。
(3)及時跟蹤返廠或采購的部件,并隨時調整進度計劃。
三是保證工期,我司全體人員精誠協作,與設備部、監理人員及時溝通,盡可能的避免了出現窩工、返工等現象。有需要加班時,我們的師傅也是任勞任怨,絕不會出現因自己的工作而影響整個大修進度的情況。
四就是后勤保障,公司從人員的吃飯、中午休息、上下班、待遇,保險等各方面一一做好了詳細安排,解決了大家的后顧之憂,讓人員能以最投入的狀態去參與到本次檢修工作中。
檢修完成后,公司及廠區領導對已完成的項目和質量給予了高度評價,而且對在這段時間付出辛勤汗水的檢修人員進行了表揚,同時對后續的工作提出了寶貴的建議--要不畏艱苦,克服苦難,保證機組檢修工作的按時、保質、保量完工。?
